mercredi 30 octobre 2013

Coulage des poteaux, drain, géotextile, Delta MS

Les poteaux sont féraillés et bétonnés pour solidifier la structure






Tout autour de la maison, nous avons posé un drain, permettant d'évacuer les eaux. Ce drain est recouvert dans un premier temps de 20/40.






Sur le 20/40, on pose un géotextile. Ce tissu est un anti-contaminant, dont la propriété est de ne pas laisser passer la terre, et évite également que les cailloux du dessous ne percent la bâche plastique qui viendra se poser dessus.








Ici, contre le mur en parpaing, vient le Delta MS. Celui-ci est un anticapilaire. Les alvéoles permettent à l'air de passer et de sécher les parpaings, l'autre face ne laisse pas passer l'eau.












Pour le report de charges, on a installé des buses, dans lesquelles on coule du béton, à nouveau pour solidifier.

Petite précision, ici sur la photo, c'est Guillaume. Il vient de Marseille dans le cadre du chantier participatif.

Merci pour ton coup de main Guillaume!

samedi 19 octobre 2013

Aujourd'hui, c'est abattage de bois.
Le peuplier que l'on abat va nous servir à faire des poutres, poutrelles, faux plafond...
tout usage intérieur.

Tout ce qui est abattu aujourd'hui n'est pas destiné à notre maison, mais nous devrions pouvoir récupérer les billes les plus belles pour ensuite les découper en planches.

On vous met ci-dessous la vidéo de l'abattage de bois. C'est impressionnant.
Regardez...

(désolés pour la qualité de la vidéo, mais ce matin, il pleuvait!)


samedi 5 octobre 2013

Objectif suivant : poser 950 parpaings de 32 kg !

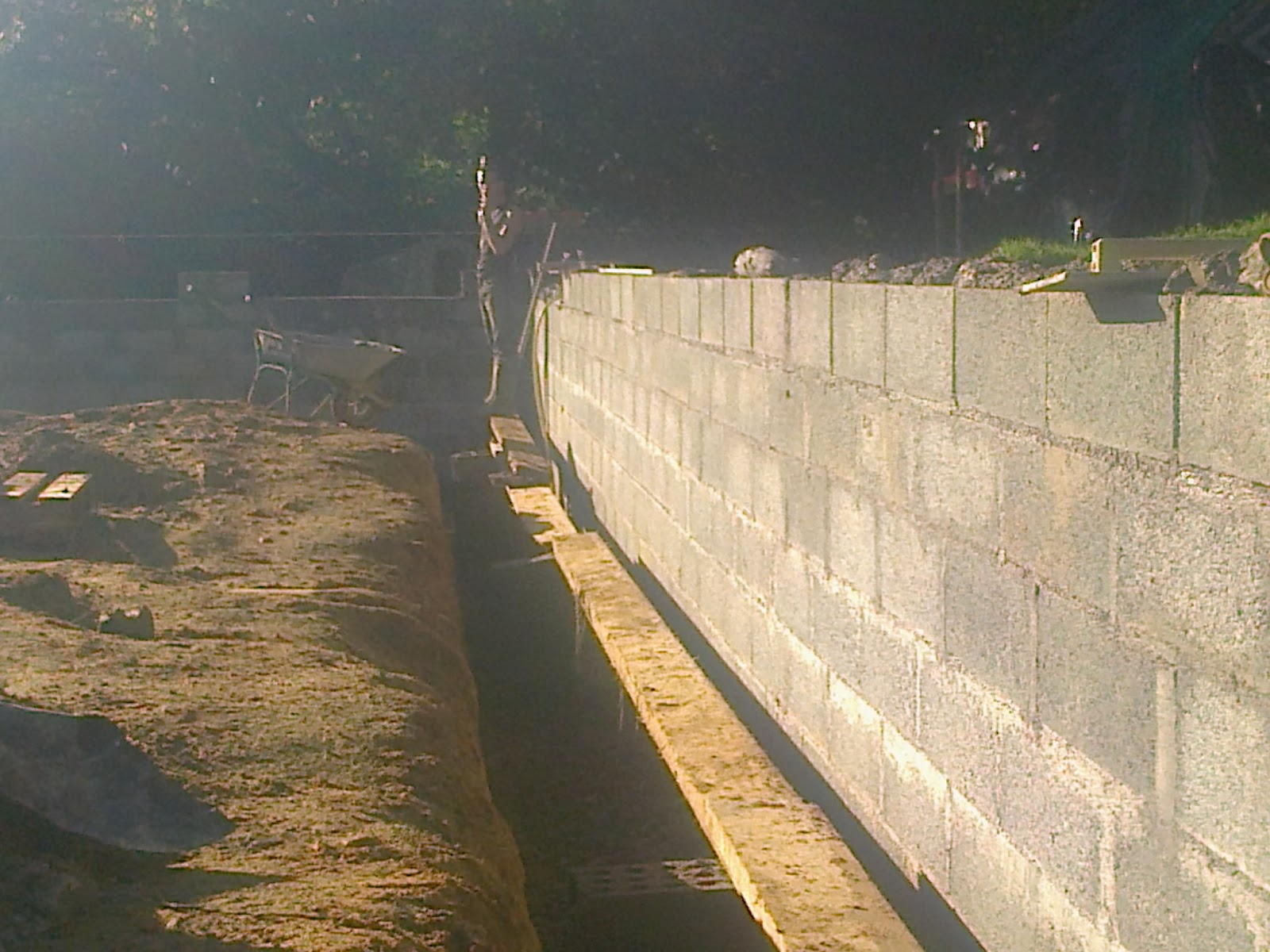

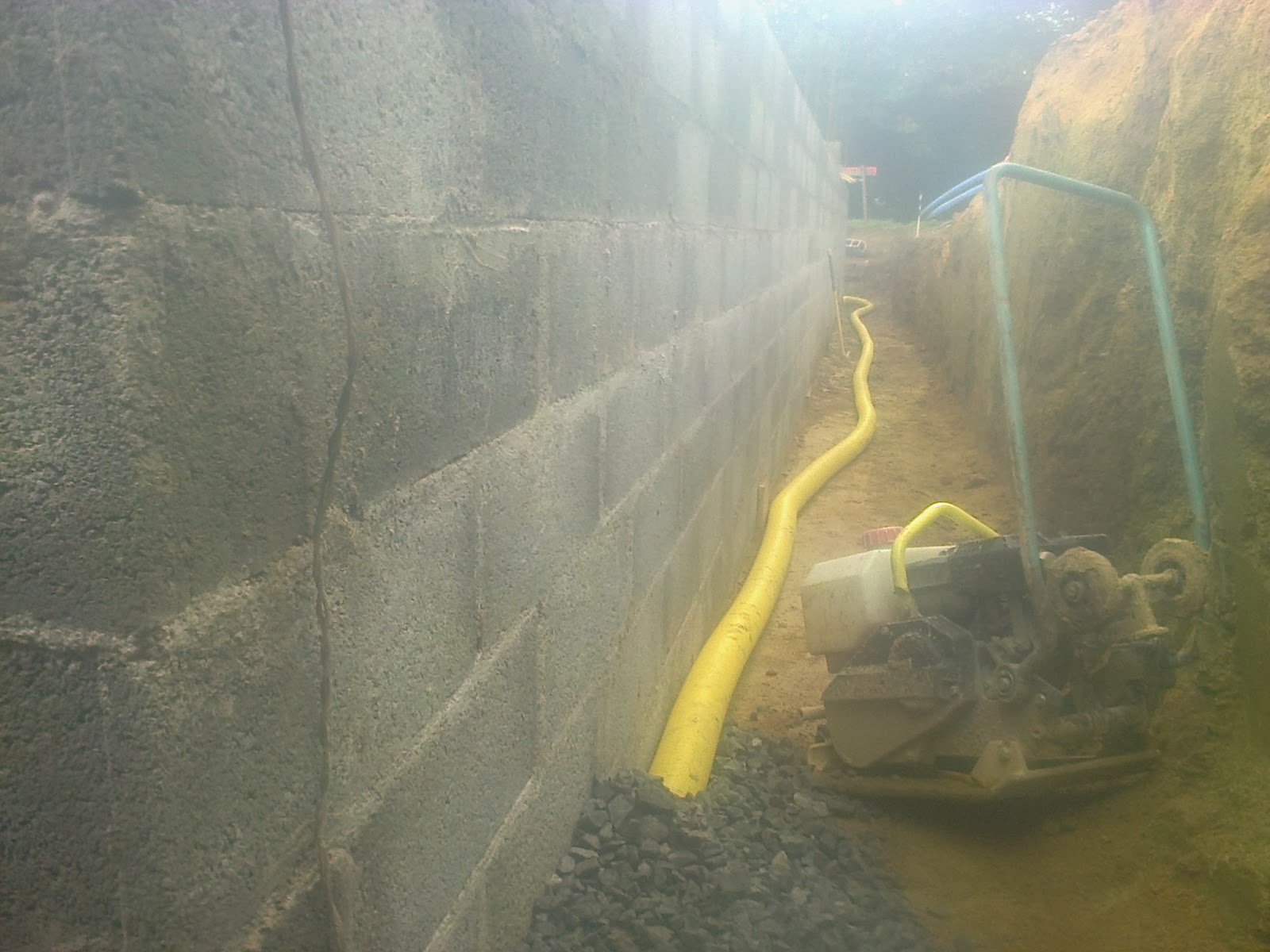

Nous avons creuser profond, nous n'avons pas d'autre choix que de monter des parpaings avant de couler la dalle à la hauteur finale.

Pour faire tout le tour, et toute la hauteur : 950 parpaings!

Les parpaings ont été livré lundi. Tant bien que mal!! la première fois, c'était pas les bons parpaings car ils nous ont emmené des parpaings creux. Pas assez lourds pour nous ;-)
Le chauffeur est resté embourbé dans le champ. Heureusement qui'il y avait un tracteur à disposition. Bien cogiter aux accès chantier lors du terrassement évite ces désagréments et aussi les corvées pour rapprocher les matériaux.

Max est arrivé mardi pour nous aider.





La 1ère étape consiste à remettre les cordeaux comme il faut.
Les angles ont été posés avec soin, et c'est parti pour les 500 premiers parpaings. Démarrage mardi matin, fin des 500 premiers vendredi à 17h. Beau boulot.






Les 450 autres seront posés dans 8 jours...

Merci aux coups de main de Ronan, Bébert, et surtout merci à Max, notre chef de chantier.

Création d'une autoroute pour entrer dans
 la maison
2 glissières d'autoroute sont idéales
pour le passage de la beurouette
Préparation de la mise en place du dernier rang.
La technique consiste à mettre les parpaings poteaux à niveau (au laser)

Ce qui nous permet de mettre les autres parpaings en place.
Le niveau se fait à l'aide d'une simple barre de fer posée sur les deux poteaux


L'échafaudage "à la Turc" consiste à la mise en place de panne de bois sur des parpaings.
Au début on danse un peu mais on s'y fait très vite.
Et surtout, ça coûte pas cher et facile de mise en oeuvre dans une tranchée étroite.
Merci à nos amis Turcs.

Reste plus qu'à boucher l'autoroute

Ça y est !




Le 950ème et dernier parpaing est posé.
Au total, se sera 30 tonnes 400 à bout de bras.
Merci à l'huile de coude Titi ;-)
